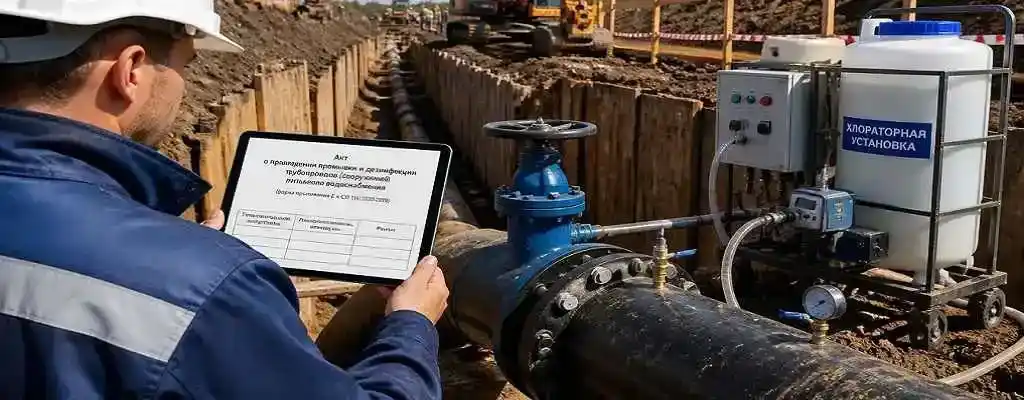

Промывка и дезинфекция водовода после монтажа: дозы хлора, выдержка и акт по СП 129.13330

Подрядчик планирует промывку как «полдня работы», а растягивается всё на неделю: точка сброса не согласована, лаборатория не предупреждена, реагент заказан наугад. Порядок прописан в СП 129.13330.2019, но на площадке всегда свои детали.
Зачем промывать новый участок
За смену монтажа внутрь набиваются песок, глина, смазка, мусор. Санитарная причина понятна: без подтверждения СанПиН участок не введут. Техническая — органика на дне ускоряет обрастание и портит гидравлику в первые же месяцы. Экономия на этих работах выходит дороже: повторная сдача, простой техники, ожидание лаборатории.
Нормативная база
СП 129.13330.2019: приложение А — порядок, пункт 10.3.14 — акт по форме приложения Е. СанПиН 2.1.3684-21 требует дезинфекцию после любой чистки или ремонта сети. Дозы и время контакта — из Инструкции 723а-67. С 1 марта 2027 года порядок и форма акта переезжают в СП 543.1325800.2024 — на границе дат сверяйтесь с редакцией.
Предварительная промывка
Главный параметр — скорость, а не время. Медленная вода перекатывает песок по дну. Ориентиры (методика Минстроя, приказ № 640/пр): водяная промывка 1–1,5 м/с, гидро- и гидропневматическая 1,5–3 м/с, не менее 4 часов, тупики от часа. Расход считают по формуле W = 2800·Σd²·v·t: километр Ду 300 при 1 м/с и четырёх часах — около 1000 м³, делите на захватки. Гидропневматика экономит воду: воздух не менее 50 % расхода, давление на 0,05–0,15 МПа выше внутреннего. Предварительную очистку ведут до гидроиспытаний, дезинфекцию — после.
Дезинфекция хлорированием
| Режим | Активный хлор | Контакт |
|---|---|---|
| Ускоренный | 75–100 мг/л | 5–6 часов |
| Мягкий | 40–50 мг/л | не менее 24 часов |
Километр Ду 300 вмещает около 71 м³; на 50 мг/л нужно ~3,5 кг активного хлора, хлорной извести — 10–12 кг. Раствор закачивают без воздушных пробок, остаточный хлор проверяют в начале и конце захватки (1–2 км максимум), при просадке доливают. Доза «с запасом» не ускоряет процесс: при 100 мг/л за 5–6 часов результат тот же, что при 40–50 мг/л за сутки, а промывка усложняется в разы. И не хлорируйте жарким полднем — улетучивание срывает расчёт.
Повторная промывка и сброс
Хлорную воду разбавляют до 2–3 мг/л или дехлорируют гипосульфитом натрия — 3,5 мг на каждый миллиграмм остаточного хлора. Точку сброса согласовывают на стадии ППР. Дальше промывка чистой водой 2–4 часа при ~1 м/с до нормы по хлору, мутности, цветности, запаху.
Лабораторный контроль
Два анализа с последовательным отбором из одной точки, разнос — по времени полного обмена воды, обычно сутки. Отбор по ГОСТ 31861 и 31942, микробиология по ГОСТ Р 51232; показатели: ОМЧ и колиформы, мутность, цветность, железо, остаточный хлор. Прозрачная вода спокойно не проходит по колиформам — мутность и микробиология не связаны. Вторая итерация промывки на длинном участке — нормальный сценарий, закладывайте её в график.
Акт
Форма — приложение Е СП 129.13330.2019: объект, участок с привязкой к колодцам, объём трубы, реагент, концентрация, контакт, заключительная промывка, ссылки на протоколы. Подписи: подрядчик, заказчик с технадзором, эксплуатирующая организация, Роспотребнадзор. Акт без протоколов возвращают, а протоколы приходят через два-три дня — не подписывайте документ с открытой датой.
Особенности ВЧШГ
ЦПП хлорирование не страдает: нормативные концентрации не выходят за то, что выдерживает покрытие, EPDM тоже стоек. Нюанс — ЦПП поглощает хлор: берите дозу по верхней границе и контролируйте остаток в нескольких точках. Гладкая поверхность чугуна промывается быстрее шероховатой стали. Передерживать хлорную воду дольше нормативной выдержки смысла нет.
Частые вопросы
Дезинфицируют вместе с сетью? Нет, участок отсекают задвижками и заглушками.
Сколько по времени? До километра: промывка 4–6 часов, сутки контакта, повторная промывка, две пробы с разницей в сутки — суммарно 2–3 суток.
Чем заменить хлорную известь? Гипохлоритом натрия или кальция, расчёт по активному хлору.
После врезки или ремонта? Да, по СанПиН 2.1.3684-21, объёмы меньше, принципы те же.
Включайте промывку в ППР на этапе монтажа: трубы и арматуру комплектуем по спецификации, включая узлы для отключения и промывки, +7 (495) 636-29-88. Смотрите «Монтаж труб ВЧШГ» и каталог труб.
